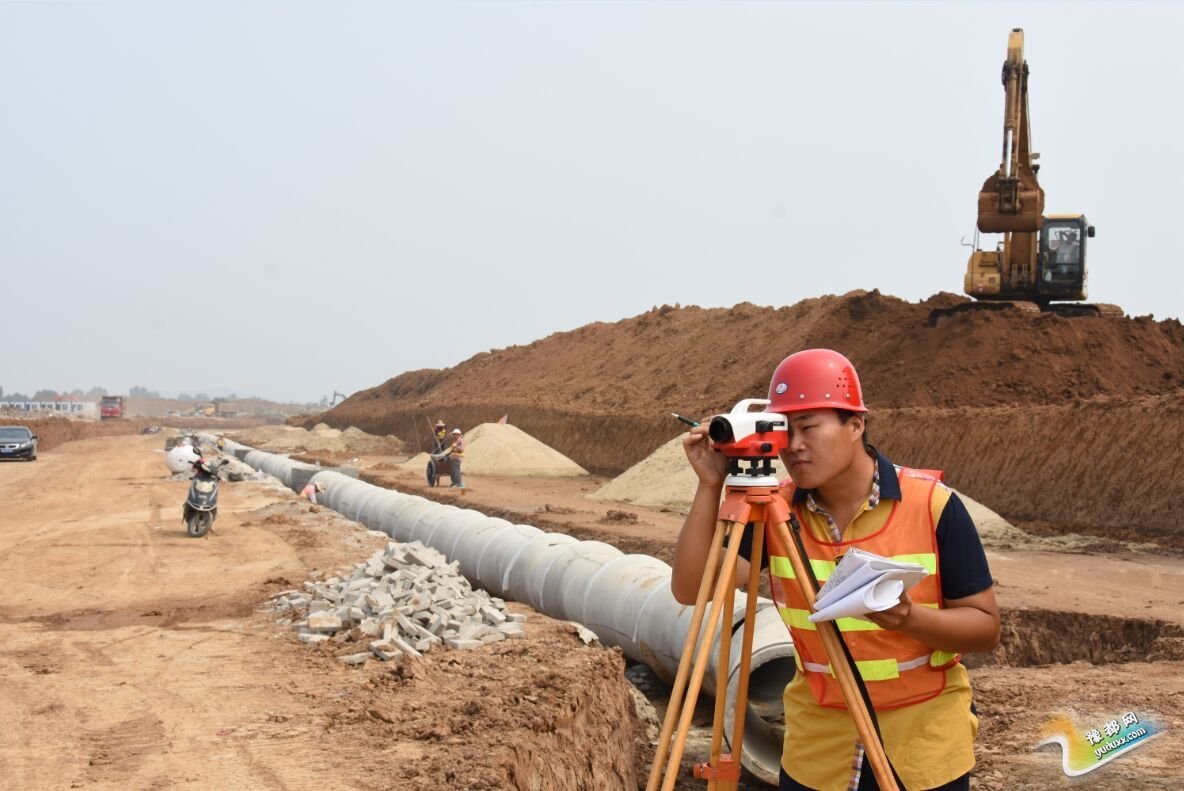

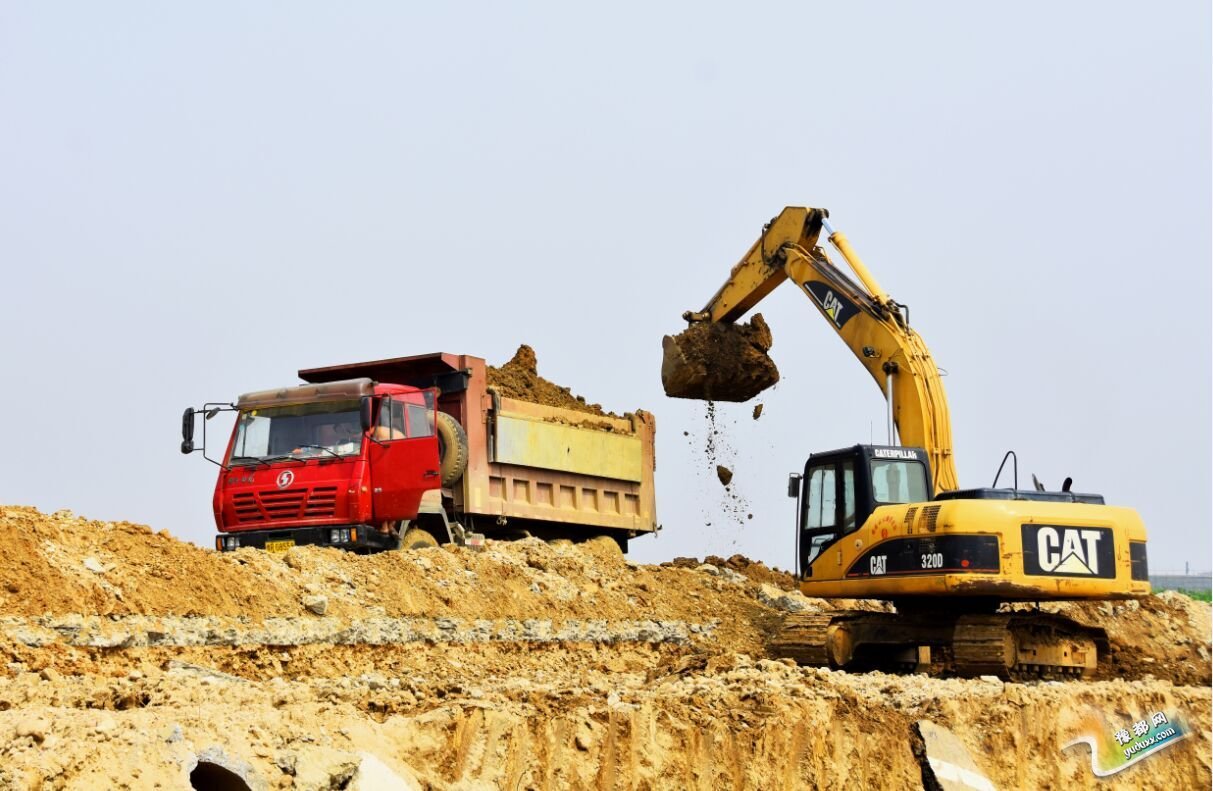

卧龙网讯 盛夏时节,骄阳似火、高温炙人,卧龙区公路局广大工程参战人员仍奋战在各自的岗位上,顶烈日、战酷暑,挥汗如雨、加班加点,稳步推进各项工程进度。
南阳卧龙综合保税区道路工程项目 沿龙升大道、保税一号、停车场修筑施工便道1250米;龙升大道老路面破除完毕,土方挖除61000立方米,左半幅路基开挖、回填390米;保税一路主卡口满包混凝土浇筑完毕,雨污水管道铺设及砂垫层回填290米;小桥基坑开挖26000立方米;保税二路雨水管道施工完毕,污水管道铺设110米;保税一路与二路、四路、环路平交口雨水管道混凝土铺筑完毕;查验中心停车场强夯处理20000平方米,项目部以东的土方全部开挖完毕;保税环路路基开挖160米;小桥基坑开挖10000立方米。
潦英路吴集至陆营三岔口段抢修工程项目 全线5.7公里病害处治、水稳调平层铺筑完毕,双层水稳已开始铺筑,仅初伏第一天就铺筑400米。
南邓一级公路建设项目 半幅16.9公里沥青混凝土上面层已铺筑;蔡桥右半幅下部结构、台背砂砾石回填、梁板吊装、挡土墙已完成;吴庄小涵洞右半幅已通车,左半幅基础、台身已完成。
